“跨越大北环铁路C相导线放线开始,无人机准备起飞。”随着施工负责人一声令下,早上7时,天津某500千伏线路工程开始了该项目最后一个二级风险作业——跨越京沪普铁放线施工。

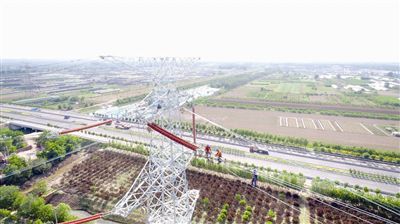

在N60号铁塔下,一架八轴无人机桨叶快速旋转,带着一根红色导引绳腾空而起,径直飞向铁路对面的N61号目标塔,经过约5分钟的飞行,飞抵铁塔横担附近。“抛!”操作人员接到塔上工作人员指令,及时准确地进行了抛绳作业,将导引绳稳稳地掷落在铁塔顶部的横担上。
霜降时节的早上,寒气渐浓,铁塔上凝结着一层微霜,格外湿滑。“放线段的滑车、牵张场地锚和牵引绳固定检查完毕!大家打起精神,在高处作业注意安全,随时报告导线牵引位置!”工程安全监理师刘畅不时举起望远镜,关注着塔上的情况。6名全副武装的“蜘蛛侠”头戴安全帽、腰系安全带、背挂速差保护,双腿紧箍角钢,在塔上紧张地进行着牵引、挂线等高处配合工作。
随着该线路工程迎来最后一次跨越放线的二级风险作业,这场攻坚战也进入了收官前冲刺的白热化阶段,所有人都紧紧地“绷”着一根弦,“憋”着一口气,一心啃下这最后一块硬骨头,参建各方严守各自“阵地”,确保各项环节不出差错。3个多小时后,C相导线顺利跨越京沪普铁,该放线段的放线任务全部完成。
据国网天津建设公司项目经理王刚介绍,该工程目前已经完成了本体工作量的95%,作为构建天津500千伏双环网大动脉关键一环,工程计划11月12日送电,建成后将提高天津电网接受外电能力,满足京津及冀北电网整体规划需要。
